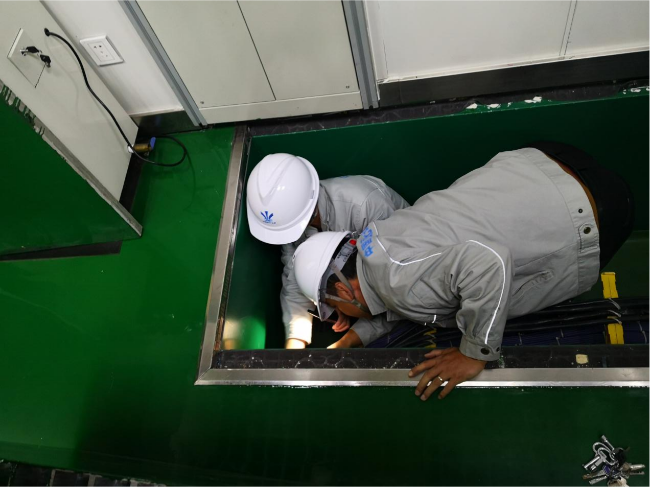

兩名調度專員進入電纜溝內排查問題
為消除電纜溝內存在的標牌脫落、扁鐵搭接寬度不足等隱患,近期,焦作管理處黨支部開展了電纜溝專項排查工作。
為保證隱患排查工作順利開展,管理處5名調度專員組成一線班組,以黨員、群眾相結合組成“黨小組+班組”模式開展工作,按照黨員示范崗及各自分管閘站,明確責任分工,由黨員沖鋒在前,賦能“紅色細胞”注入強勁推力,將黨建陣地向一線班組延伸,黨員力量向排查現場延伸。
焦作段沿線有14座閘站,涉及高壓室、變壓器室、低壓室、柴發室、監控室、自動化室以及園區等室內外電纜溝。開始排查前,電力專員向其余參加排查的人員講解了排查重點、常見問題位置及相應問題記錄等事項。班組人員逐一打開電纜溝蓋板,查看電纜溝道穿墻部位防火封堵是否嚴密,電纜外護層有無破損,有無積水浸泡電纜,電纜標牌是否缺失、錯誤;電纜管口防火泥是否封堵,電纜支架是否銹蝕以及電纜溝道井蓋板周圍短缺、沉陷、破碎、松動等問題;在拐角處重點檢查電纜溝內接地扁鐵搭接部位是否符合不小于兩倍扁鐵寬度三面施焊要求,圓鋼與扁鐵焊接是否符合不小于六倍圓鋼直徑雙面施焊要求。班組對各閘站進行排查過程中,對問題部位拍照登記,建立整改臺賬,為下一步整改提供數據支撐。
電纜溝專項排查工作目前仍在進行,“黨小組+班組”模式仍在持續發力。之后整改階段,“黨小組+班組”模式也將持續為問題整改賦能,黨員示范帶頭,班組凝聚共識,激勵協作,助力電纜專項排查工作順利完成,提高焦作段電力電纜規范運行水平,實現“1+1>2”倍增效應。
